Corredor BRT 1 Poniente del Sistema Integrado de Oaxaca Zona Metropolitana de Oaxaca.

Descripción
Componente de Infraestructura

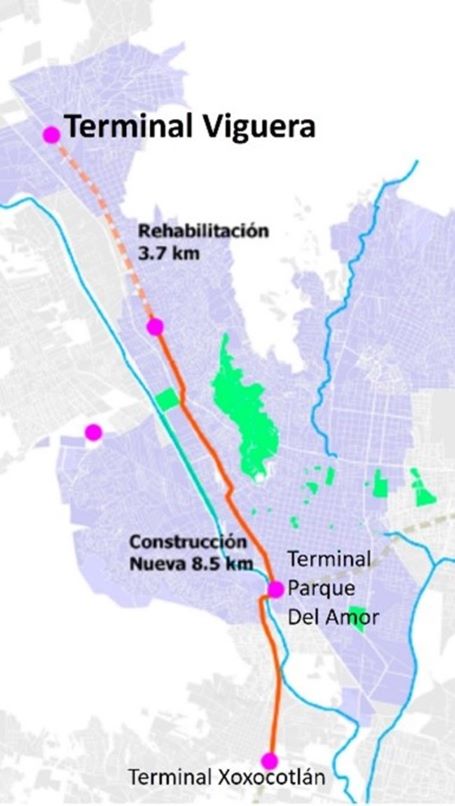

- Corredor Troncal de 12.2 km en carriles preferenciales, de Viguera a Santa Cruz Xoxocotlán.
- 3 Terminales de Integración: Viguera en el Norte, Xoxocotlán en el Sur y Parque del Amor al Centro del Corredor Troncal.
- Puente vehicular sobre Río Atoyac.
- 2 estaciones intermedias especiales (por sentido) especiales en la zona de Central de Abasto.
- 54 paradas en el tramo Viguera- Xoxocotlán.
- Patios de servicio con talleres y oficinas en Terminal Viguera.
- Sistema Inteligente de Semaforización en el Corredor Troncal.
- El Corredor Troncal forma parte es parte integrante del Sistema de Transporte Colectivo Metropolitano Citybus Oaxaca, actualmente denominado de manera comercial “BinniBus”.
Componente de Transporte
- Fortalecimiento del Ente Gestor del Proyecto.
- Sistema de control y recaudo centralizado con tarjeta de pago inteligente, para optimizar la operación y Recaudo.
- Reestructuración de rutas del Sistema, quedando en 35 rutas distribuidas de la siguiente manera: 1 Troncal, 18 Alimentadoras, 16 Complementarias.
- Renovación de flota vehicular prevista en 160 unidades de transporte. 141 autobuses de 90 pax y 19 de 60 pax.
- Tarifa general: $8.00
- Tarifa social: Estudiantes y Adultos mayores, $4.00; y Tarifa exenta para personas con discapacidad.
PROMOTOR:
- Gobierno del Estado de Oaxaca.
Información financiera
| Componente | Inversión Total (MPD)/1 | Apoyo FONADIN /2 | Aportación Estatal | Inversión Privada |
| Infraestructura /3 | 611.0 | 211.9 | 399.1 | |
| Trasporte | 535.9 | 114.3 | 421.7 | |
| Total sin IVA | 1,146.9 | 211.9 | 513.4 | 421.7 |
| IVA | 169.4 | 101.9 | 67.5 | |
| Total con IVA | 1,316.3 | 211.9 | 615.3 | 489.1 |
| Participación sin IVA (%) | 100% | 18.4% | 44.8% | 36.8% |
/1 Cifras en millones de pesos, a la fecha de autorización del Apoyo FONADIN en 2015.
/2 El Apoyo FONADIN no paga el importe del IVA para la ejecución de la Infraestructura 120, el IVA que le corresponde al Apoyo es aportado por el Gobierno de Oaxaca.
/3 Los Terrenos aportados por el Gobierno de Oaxaca para la ejecución de la infraestructura no gravan IVA.
Última situación reportada
- Inicio parcial de operación, Rutas Complementarias y Alimentadoras: Cuarto trimestre de 2023.
- Inicio parcial de operación, Corredor Troncal: Septiembre de 2025.
- Al cierre del segundo semestre de 2025, se encuentran en operación diversas rutas complementarias y alimentadoras, que conjuntamente suman 13 rutas.
- Actualmente el Sistema de Transporte de encuentra en etapa de implementación, reportándose un aforo promedio de 24 mil pax/día durante el segundo semestre de 2025.
Fecha de revisión: 31/12/2025
