Corredor de Transporte MEXIBÚS 4 Indios Verdes-Tecámac

Descripción

Componente de Infraestructura

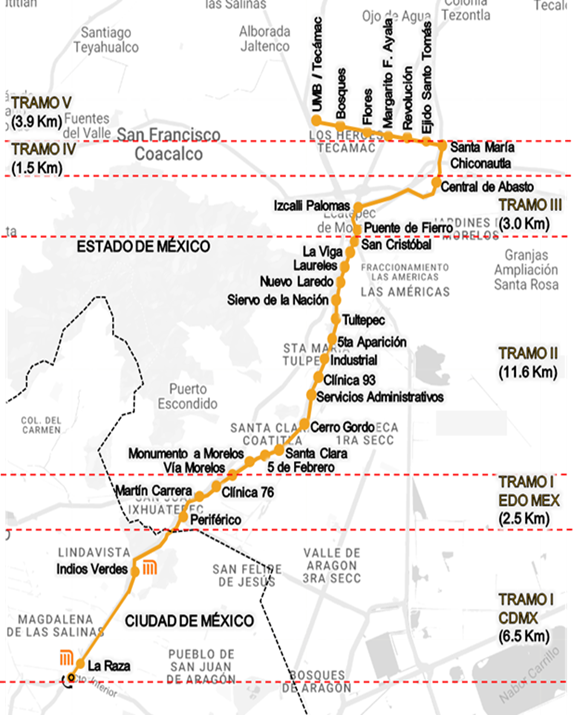

  • Corredor Troncal de 33.65 km con carril exclusivo y de rebase, de La Raza – Indios Verdes hasta Héroes de Tecámac.
  • 28 Estaciones
  • 2 Terminales, Tecámac y La Raza
  • Patios de encierro y Talleres, ubicados en el municipio de Tecámac, dentro de la Terminal Universidad Mexiquense del Bicentenario.
  • 3 rutas de servicio (1 Ordinaria y 2 Exprés).
  • Adecuaciones para la interconexión con el CETRAM Indios Verdes.
  • Modificaciones en las estaciones del Sistema Metrobús y del Sistema de Transporte Colectivo (STC Metro) Indios Verdes y La Raza, para integrar ambos sistemas.

Componente de Transporte

  • Fortalecimiento del Ente Gestor del Proyecto.
  • Sistema de control y recaudo con tarjeta de pago inteligente para optimizar la operación y Recaudo.
  • Reestructuración de 75 rutas en la zona de influencia del Proyecto.
  • 64 unidades de transporte equipadas, tipo padrón (Volvo Procity) con capacidad de 100 pasajeros y articuladas (Volvo 7300) con capacidad de hasta 160 pasajeros.
    Tarifa general: $10.00 (única)
    Tarifa social: Estudiantes $7.00, Mujeres Bienestar, $9.50 Adultos Mayores, menores de 5 años y Personas con Discapacidad, exenta.

PROMOTOR:

  • Gobierno del Estado de México, con la comparecencia del Gobierno de la Ciudad de México.

Información financiera

Componentes Inversión Total sin IVA (MDP) /1 Apoyo FONADIN /2 Aportación Estatal Inversión Privada
Infraestructura /3 1,110.5 410.0 504.0 196.5
Sistema de recaudo y control 81.1 0 0 81.1
Equipo de transporte 825.7 0 0 825.7
Total sin IVA 2,017.3 410.0 504.0 1,103.3
Participación 100% 20.30% 25.00% 54.70%
/1 Cifras en millones de pesos sin IVA, a la fecha de autorización del Apoyo FONADIN en 2013.
/2 El Apoyo FONADIN no paga el importe del IVA para la ejecución de la infraestructura, el IVA que le corresponde al Apoyo es aportado por el Gobierno del Estado de México.
/3 Los Terrenos aportados por el Gobierno del Estado de México para la ejecución de la infraestructura no gravan IVA.

Última situación reportada

  • Inicio de operaciones en octubre de 2021 (parcial).
  • Inicio de operación total del Corredor Mexibús 4 en abril de 2024.
  • La Componente de Infraestructura (Obra Pública Metropolitana) se concluyó al 100% en el primer semestre de 2024.
  • El Corredor Mexibús 4 tiene interconexión con el STC Metro en las Líneas 3 y 5; Metrobús Líneas 1,3 y 7; Mexibús Líneas 1 y 2; Mexicable Líneas 1 y 2; STE Cablebús Línea 1; STE Trolebús 1.
  • El aforo promedio observado al cierre del segundo semestre de 2025 es de 120 mil pax/día.

Fecha de revisión: 31/12/2025
